扫描关注微信
知识库 培训 招聘 项目 政策 | 推荐供应商 企业培训证书 | 系统集成/安装 光伏组件/发电板 光伏逆变器 光伏支架 光伏应用产品

当前位置: 首页 » 188金宝搏下载app » 市场 » 正文

新能源配套储能,2022年预计落地超7GW/14GWh
日期:2022-01-27   [复制链接]
责任编辑:yutianyang_tsj 打印收藏评论(0)[订阅到邮箱]
在上篇《新能源+储能,千亿级储能赛道待开启》中,我们曾对2021年全国16个地区已公布的新能源常规配置和大基地项目的规模进行了初步总结。

2021年,伴随新能源项目总计规划了31GW/60GWh储能项目。

但在近两年,究竟可落地实施多少项目?相信将更为引人关注。

本文对上篇文章提及的储能容量和建设进度进行了进一步梳理,以帮助读者判断未来几年新能源领域的储能需求和分布。

2022、2023年新增并网容量规划

分别超过7GW/14GWh

根据储能与电力市场对2021已公布新能源项目储能配置容量和并网时间要求的梳理,目前共有约20.1GW/38.5GWh的储能容量明确了建设进度,其量主要来自于新能源常规配置项目。

由于新能源常规配置的储能项目须与新能源同期投运,因此该批次储能项目将在2002至2024年间陆续并网,其中,在2022和2023年间并网的容量将分别超过7GW/14GWh。

然而考虑到当前与新能源配置的储能项目仍难以实现经济性回报,部分地区极有可能存在储能配置不达目标或难以执行的情况。

图:新能源配套储能的年度新增并网容量

(基于2021年已发布的新能源常规配置项目目录整理)

重点关注

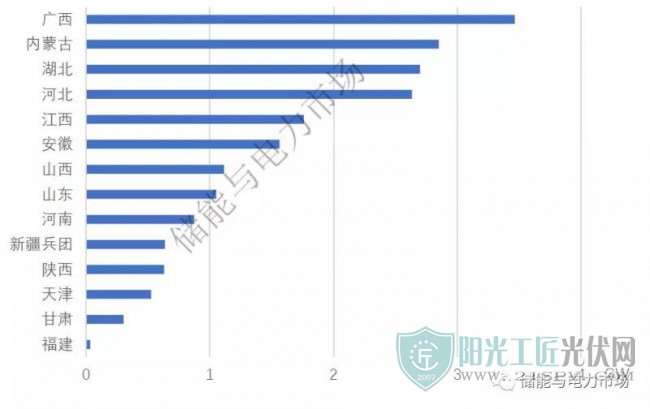

广西、内蒙古、湖北、河北

上述20.1GW/38.5GWh的储能配置容量来自14个省市自治区,其中:广西、内蒙古、湖北、河北的储能配置总规模均超过了2GW。青海的市场化项目配置的储能规模超过5GW,但因为尚未提出明确的并网时间要求,因此暂未计入。

此外,贵州、吉林等地也在新能源常规配置要求中明确提出了需要配置储能,但并未在项目清单中对储能容量进行细化和明确。未来随着更多地区公布常规新能源配置清单,储能配置规模有望进一步提高。

光储、风储、独立式

三驾马车

市场化和保障型光伏项目的储能配置要求是储能容量的主要来源,占到总规模的57%。

风电储能项目占到27%。

湖北和山西则直接以独立式项目的形式规划了配套储能项目容量,两地独立式项目合计总容量达到3.4GW。

另外,山东、广西、宁夏、河南、陕西、安徽、湖北、湖南、贵州等地在其储能发展规划中都已明确提出鼓励以独立共享电站的方式配置储能容量,未来上述地区规划的新能源储能容量将有较大可能会以独立电站的形式进行建设。

最后需要说明的是,市场中还有大量与大基地、多能互补一体化项目、特高压外送项目等配套的储能容量也在规划之中。

上述储能项目如若能按计划配套实施,其规模可能远超常规配置新能源项目所配套的储能容量,并进一步推升储能装机需求。

原标题:新能源配套储能,2022年预计落地超7GW/14GWh

扫描左侧二维码,关注【阳光工匠光伏网】官方微信
投稿热线:0519-69813790 ;投稿邮箱:edit@21spv.com ;
投稿QQ:76093886 ;投稿微信:yggj2007
来源:储能与电力市场

[ 188金宝搏下载app 搜索 ]  [ 加入收藏 ] [ 告诉好友 ]  [ 打印本文 ]  [ 关闭窗口 ]

图文新闻

热点新闻

论坛热帖

网站首页 | 关于我们 | 联系方式 | 使用协议 | 版权隐私 | 网站地图 | 广告服务| 会员服务 | 企业名录 | 网站留言 | RSS订阅 | 苏ICP备08005685号
